Jeroen Severs Viaduct Kerk Avezaath

21 meter voegovergang verwijderd op de A15 bij Avezaath, wapening volledig intact, proceswater volledig gezuiverd en hergebruikt.

De uitdaging

VOEGOVERGANGEN VERVANGEN OP EEN KRITIEKE RIJKSWEG

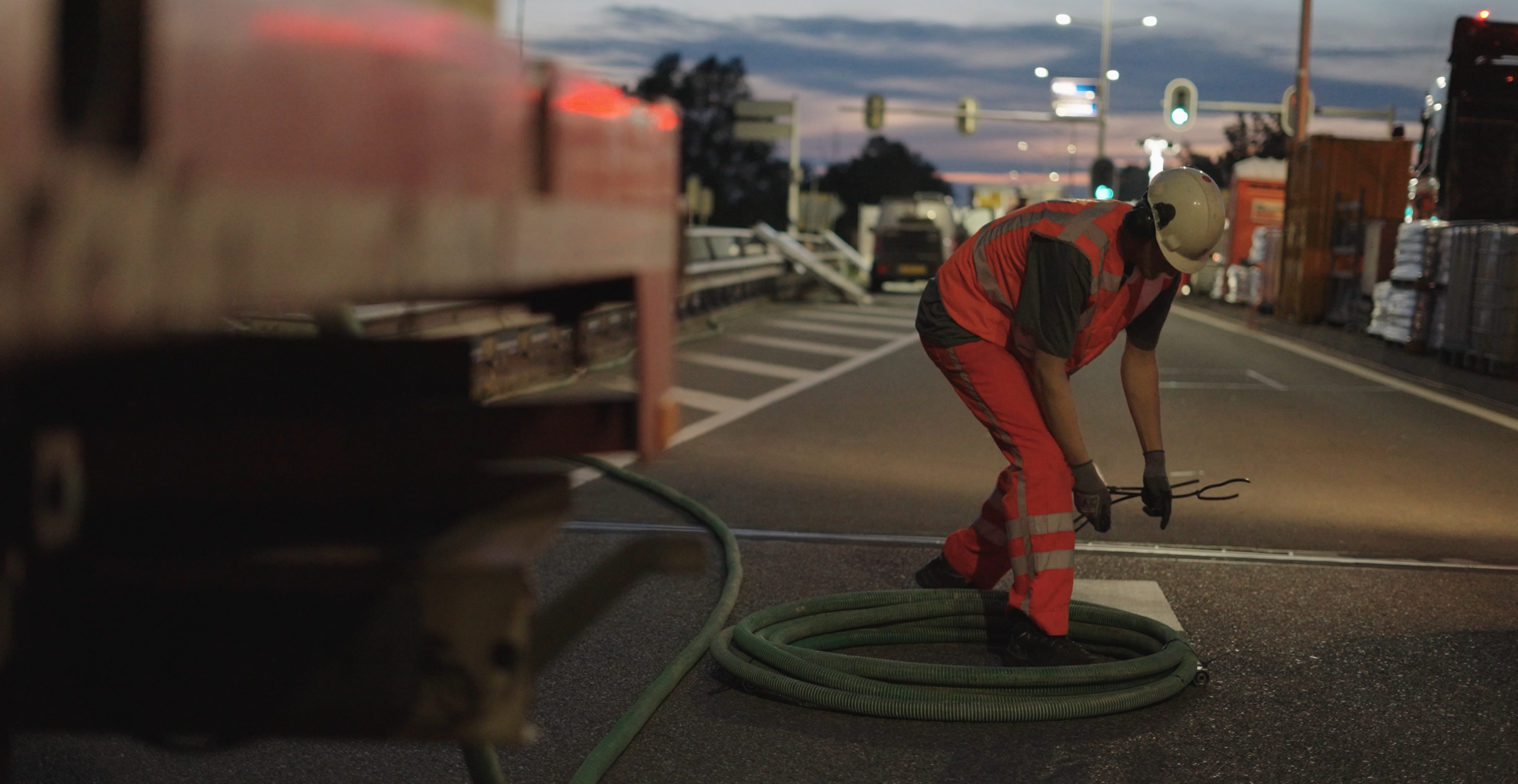

In opdracht van Heijmans Infra B.V. moest ADS langs de A15 bij Avezaath, onderdeel van het hoofdwegennet van Rijkswaterstaat, de bestaande voegovergangen verwijderen als voorbereiding op vervanging van de voegconstructie. Het beton rond de voeg, over een lengte van 21 meter en met een laagdikte van 100 millimeter, moest millimeternauwkeurig weg, zodat de nieuwe voegconstructie zonder gebreken kon worden geplaatst. Omdat de weg voor de werkzaamheden volledig werd afgesloten, moest alles binnen een strak tijdvenster gebeuren, zonder de wapening of het voegprofiel te beschadigen.

Het verloop

GEPLANDE UITVOERING BINNEN EEN VOLLEDIGE WEGAFSLUITING

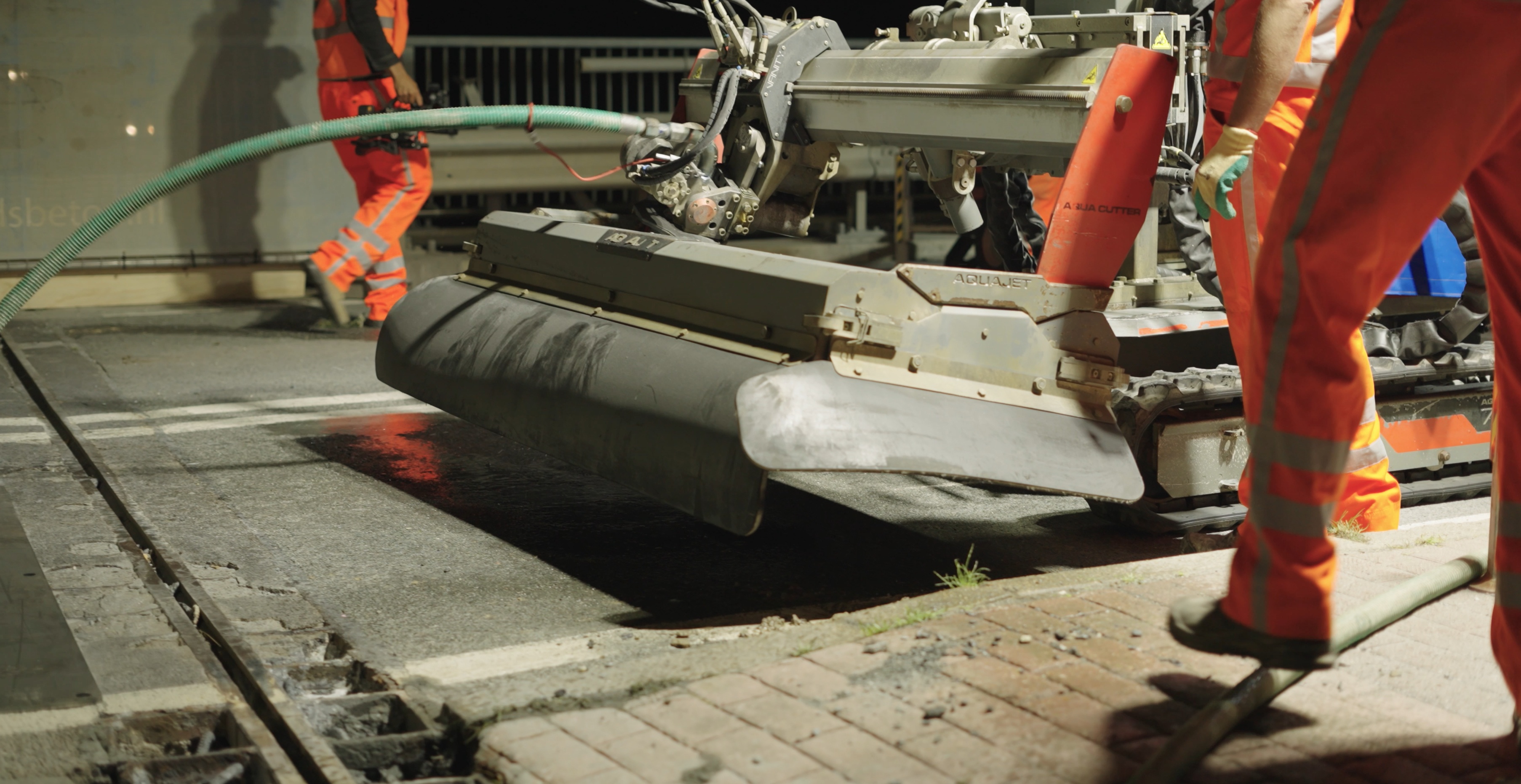

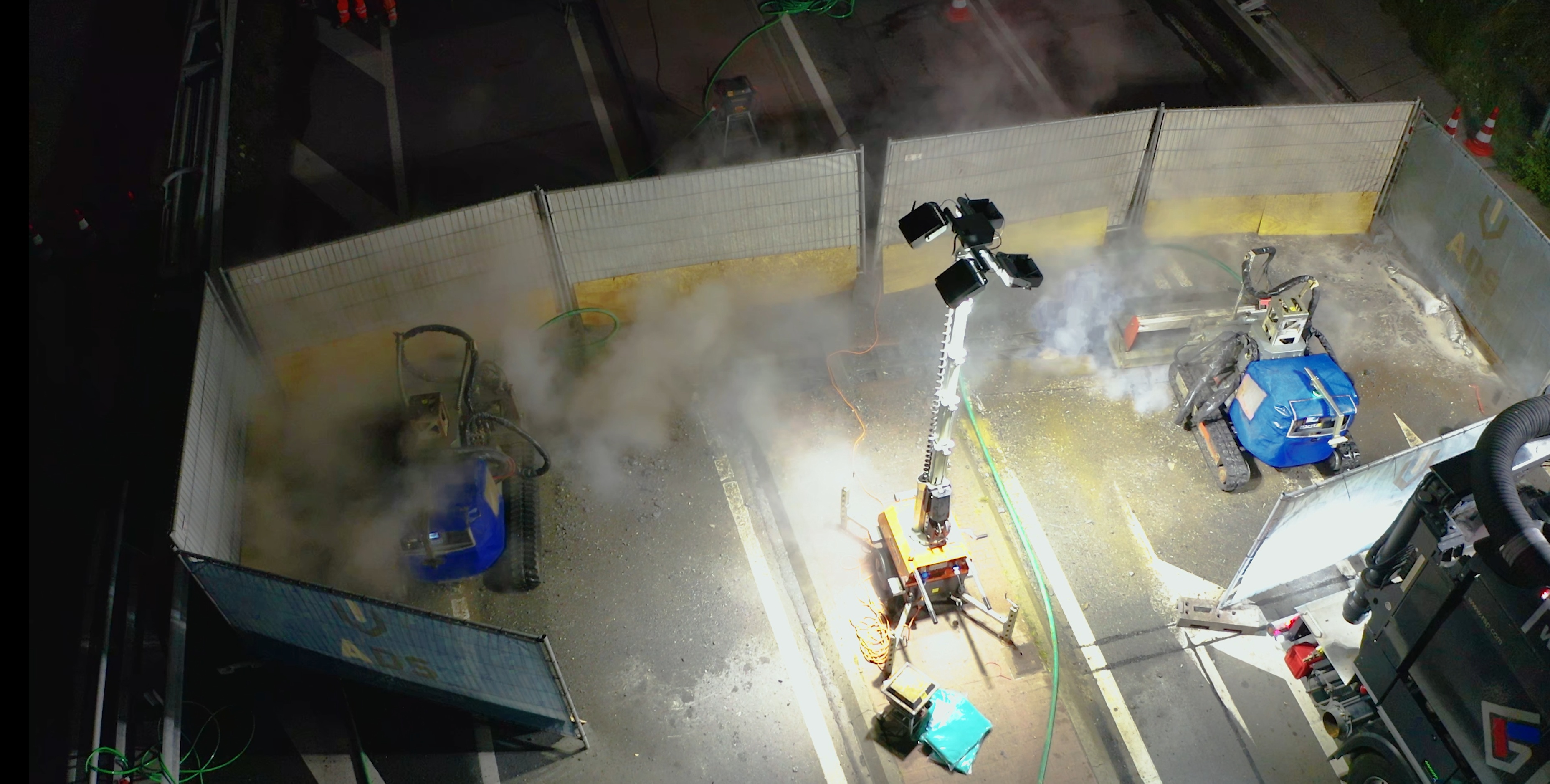

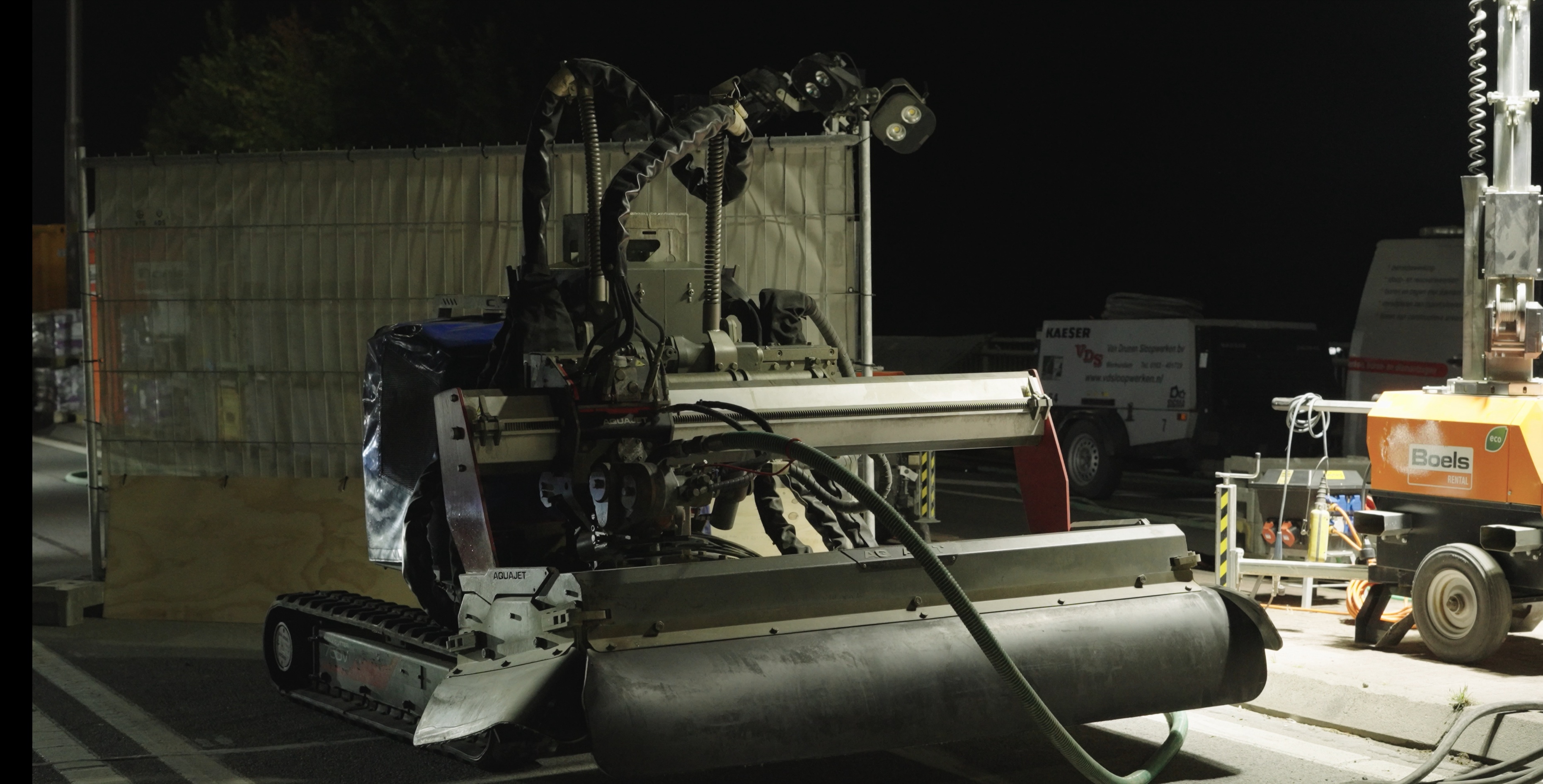

De werkzaamheden zijn uitgevoerd op zaterdag, tijdens een volledige afsluiting van de A15. ADS zette twee slooprobots in, aangedreven door twee hydrodemolition pompen op 1.600 bar en 166 liter per minuut, gevoed vanuit een waterbassin van Vlerk met een inhoud van 123.000 liter. Het vrijkomende proceswater is direct opgevangen en via een mobiele waterzuiveringsinstallatie in vier stappen gereinigd, van pH-correctie tot lamellenfiltratie, zodat het water opnieuw ingezet of veilig geloosd kon worden. Voor de afvoer van water en betonpuin werkte ADS samen met Kooiker en hun zuigwagen. Na afronding van de sloopwerkzaamheden heeft Heijmans Infra de nieuwe voegovergangen geplaatst, waarmee de brug weer volledig klaar was voor gebruik.

De oplossing

WAPENINGSPAREND VERWIJDEREN ZONDER SCHOKKEN OF TRILLINGEN

Door het beton met hydrodemolition te verwijderen in plaats van met conventionele sloopmethoden, bleven de wapening en het voegprofiel volledig intact. De methode werkt selectief: het beton wordt weggenomen zonder trillingen of schokken die de onderliggende constructie zouden kunnen aantasten. In combinatie met de eigen waterzuiveringsinstallatie kon ADS ook op deze kritieke Rijkswaterstaat-verbinding schoon, veilig en zonder schade aan de constructie werken.

Max van 't Geloof
